几内亚凯乐塔水利枢纽工程成功进行二期截流
本网讯 自2014年10月18日开始二期分流以来,凯乐塔水利枢纽工程捷报再传:11月7日,二期上游围堰顺利合龙,提前半个月成功实现二期截流。11月12日上午,业主管理团队和我公司项目部团队共同参加了凯乐塔工程二期截流仪式,并接受了几内亚国家电视台的现场采访。
因凯乐塔坝址缺少完善的水文资料,二期截流设计相关数据主要为水力模型试验结果,与实际水情气象资料存在一定的偏差。为确保成功进行二期截流,项目部在二期分流之前聘请几内亚国家水利局工作人员对孔库雷河的流量进行了测量和分析;在二期上游围堰戗堤进占至龙口位置时,用GPS配合流速仪对河流流量再次进行测量并进行对比,为二期截流提供准确可靠的依据。
大坝二期工程包括6个溢流坝段及2个挡水坝段的施工,二期开挖、混凝土施工、基础处理等必须在2015年5月初全部完成,施工时间非常紧张。二期截流这一重大节点的提前实现,为二期施工争取了时间,对凯乐塔项目按期发电具有重大意义。【几内亚凯乐塔水利枢纽项目部 李晋岚供稿】

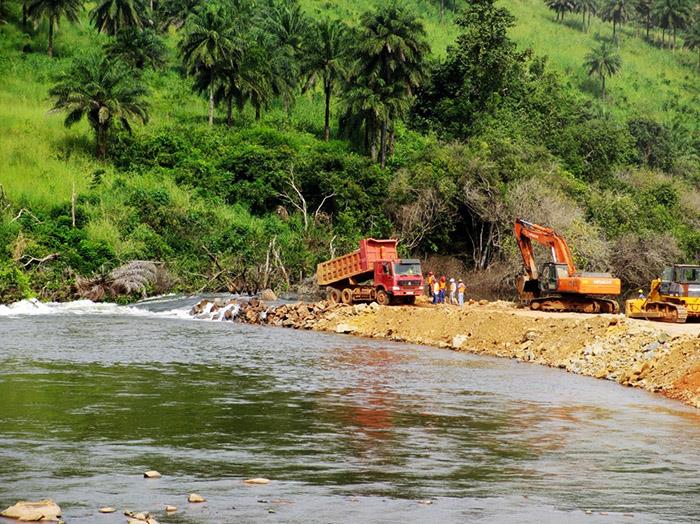

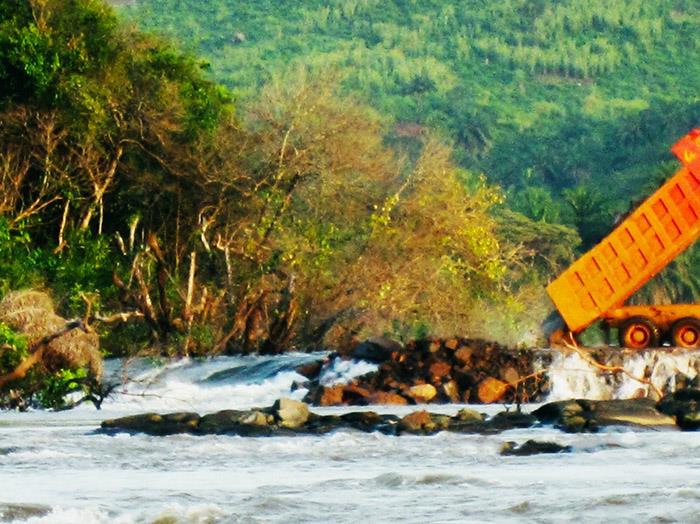

二期围堰合龙。

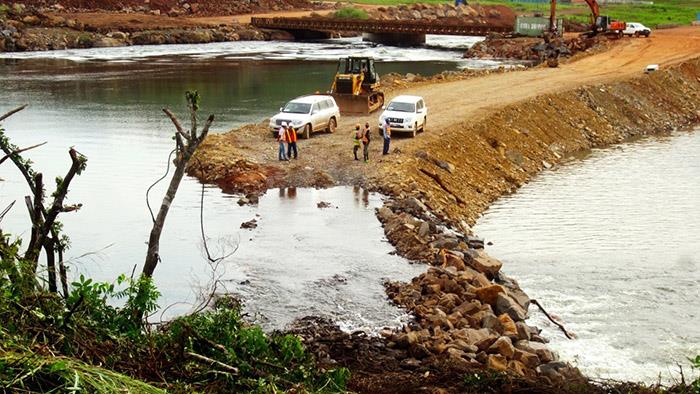

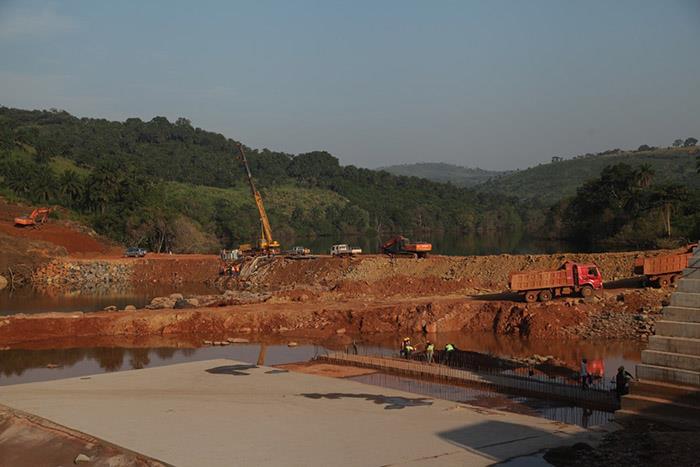

截流后的二期围堰。

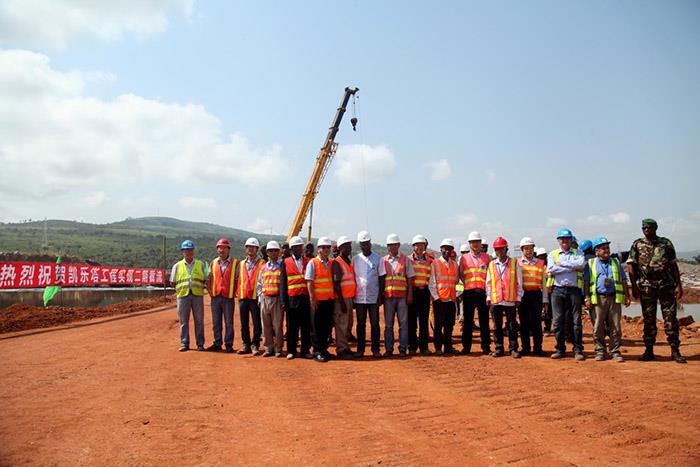

业主管理团队和中水电公司项目部团队在截流后的二期围堰上合影留念。
发布日期:2014年11月18日
